मुग्लिन–पोखरा सडक विस्तारको पश्चिम खण्डमा काम अघि बढ्यो

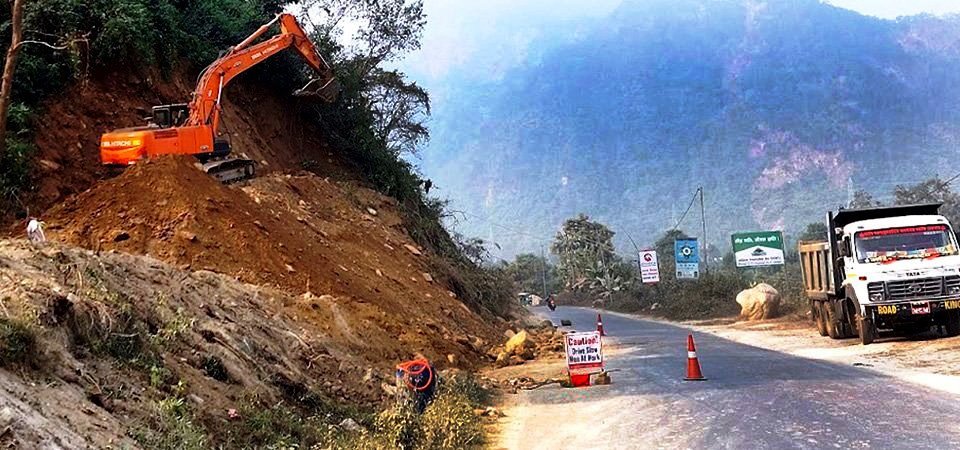

कास्की, माघ ३ गते । पर्यटकीय सहर पोखरालाई राजधानी काठमाडौँसँग जोड्ने पृथ्वीराजमार्ग विस्तार तथा स्तरोन्नति गर्ने योजनाको प्रारम्भिक काम रुख कटानबाट अघि बढेको छ ।

एशियाली विकास बैंक(एडीबी)को सहुलियत ब्याजको ऋण सहयोगमा पोखरादेखि मुग्लिनसम्मको दुई लेनको सडकलाई विस्तार गरी चार लेनको फराकिलो र स्तरीय बनाउनका लागि मुग्लिन–पोखरा सडक योजनाले काम अघि बढाएको हो । पोखरा–मुग्लिन सडकखण्ड विस्तारको कार्य छिटो सम्पन्न गर्ने उद्देश्यले दुई भागमा विभाजन गरेर काम अघि बढाइएको छ । पोखराको पृथ्वीचोकस्थित सेती नदी पुलदेखि तनहुँको जामुनेसम्मको ३९ किमी क्षेत्र पश्चिम खण्डमा पर्दछ । सो खण्ड हेर्ने गरी पोखरामा मुग्लिन–पोखरा सडक योजनाकोे कार्यालय स्थापना गरिएको छ ।

यसैगरी जामुनेदेखि आँबुखैरेनीसम्मको ४३ किमी सडक पूर्वी खण्डमा पर्दछ । जसको कार्यालय हाल गुणादीमा रहेको छ । योजनाको पश्चिम खण्डमा अहिले लगत लिएर बोट बिरुवा कटानको काम सुरु भएको सो खण्डका योजना प्रमुख अमितकुमार श्रेष्ठले जानकारी दिनुभयो । उहाँका अनुसार योजना क्षेत्रमा पर्ने रुख कटानका लागि विभागीय स्वीकृतिपछि हाल कटानको काम धमाधम भइरहेको छ ।

जामुनेदेखि यताको क्षेत्रमा तीन हजार १६३ रुख कटान गर्नुपर्नेमा हालसम्म एक हजार ८०० वटा कटान गरिएको छ । सेतीनदी पुलदेखि कोत्रेसम्म एक हजार २७१ रुख काट्ने योजना छ । यस क्षेत्रमा स्वीकृत प्राप्त भएकाले केही दिनमै कटान सुरु गरिने योजना प्रमुख श्रेष्ठले जानकारी दिनुभयो ।

योजना प्रमुख श्रेष्ठले भन्नुभयो, “पश्चिम खण्डको ठेक्का सम्झौता केही पछि भएकाले यस खण्डमा काम सुरु गर्न केही ढिलाइ भए पनि अहिले पहिलो चरणमा रुख कटान सुरु गरेका छौँ । रुख कटानपछि बिजुलीका पोल स्थानान्तरण र घर टहरा हटाउन सुरु गछौँ ।” पश्चिम खण्डको तुलनामा पूर्वी खण्डको काम केही अघि बढेको बताइन्छ । रुख कटानसँगै विद्युत्का पोल हटाउनका लागि प्राधिकरणले लगत सङ्कलनको कार्य अगाडि बढाएको बताइन्छ ।

यसका साथै राजमार्ग विस्तारका क्रममा सडक मापदण्डमा पर्ने घरटहरा हटाउने कार्यसमेतसँगै अघि बढाउने योजनाको तयारी छ । अहिले घरटहराको लगत निले काम भइरहेको योजना प्रमुख श्रेष्ठले जानकारी दिनुभयो । राजमार्ग विस्तार गरेर चार लेनको बनाउने योजना रहे पनि पश्चिम खण्डको सबै केही स्थानमा भने छ लेन बन्ने भएको छ । योजनाका अनुसार पोखराको सेती पुलदेखि तल्लो गगनगौँडासम्म छ लेन हुनेछ ।

तल्लो गगनगौँडादेखि गाछेपानी (हलेदी झोलुङ्गेपुल) चार लेन, गाछेपानी–खैरेनीटार बजार छ लेन र खैरेनीटारदेखि जामुनेसम्मको खण्ड चार लेनको बन्नेछ । विस्तार गरिएको छ लेनको सडक फुटपाथसहित ४३ मिटरको हुनेछ । जसमा बीचमा डेढ मिटरको डिभाइडर रहने योजना कार्यालयका प्रशासन प्रमुख जीवनाथ शर्मा मरासिनीले जानकारी दिनुभयो । उहाँका अनुसार डिभाइडरमा फूल रोपेर सडकको सौन्दर्य वृद्धिको योजना छ ।

पश्चिम खण्डलाई रु सात अर्ब ४० करोड करोड ४६ लाख लागतमा चिनियाँ कम्पनी अनहुइ काइयुयान हाइवे एन्ड ब्रिज कम्पनी गत वर्ष जेठमा कम्पनीसँग ठेक्का सम्झौता गरिएको छ । योजना आगामी ४२ महिनाभित्रमा निर्माण सम्पन्न गर्नुपर्ने गरी सम्झौता गरिएको मरासिनीले बताउनुभयो ।

सम्झौतामा पोखराको विजयपुर पुल, कोत्रे नदी पुल, कुम्लेखोला पुल र म्याग्देखोलामा नयाँ पुल निर्माणसमेत समेटिएको बताइन्छ । पोखराको सेती नदी पुल र दमौलीस्थित मादी नदी पुलका लागि थप बोलपत्र आह्वान गरेर काम अघि बढाइने योजनाले जनाएको छ ।
